まる屋館内設備工事が完了しました!今まで通りの快適さをこれからもお届けします
おはようごさいます。6月7日から行ってきましたお宿まる屋の館内設備工事が昨日、完了しました。
館内設備工事、無事に完了しました!
ボイラー入れ替え、劣化配管撤去、1階浴室改修⚠️
見た目はホントにほぼ変わってませんが、いろいろとバージョンアップしました✨
#お宿まる屋 pic.twitter.com/DyUu8e7VTC— 藤原啓太 炊き込みご飯のテイクアウトごはん屋ゆすらうめ始めました🦀🐟🦑🦐 (@keita_maruya) June 21, 2021
今回の約2週間に及ぶ工事では、主に設備関係の作業を行いました。ですので、見た目は工事前の状態とほとんど変わっていません^^;
作業を行ったのは次の4点です
- 浴場用ボイラーの入れ替え
- 1階浴室内の修繕
- 劣化配管の補修
- 客室配湯設備の設置

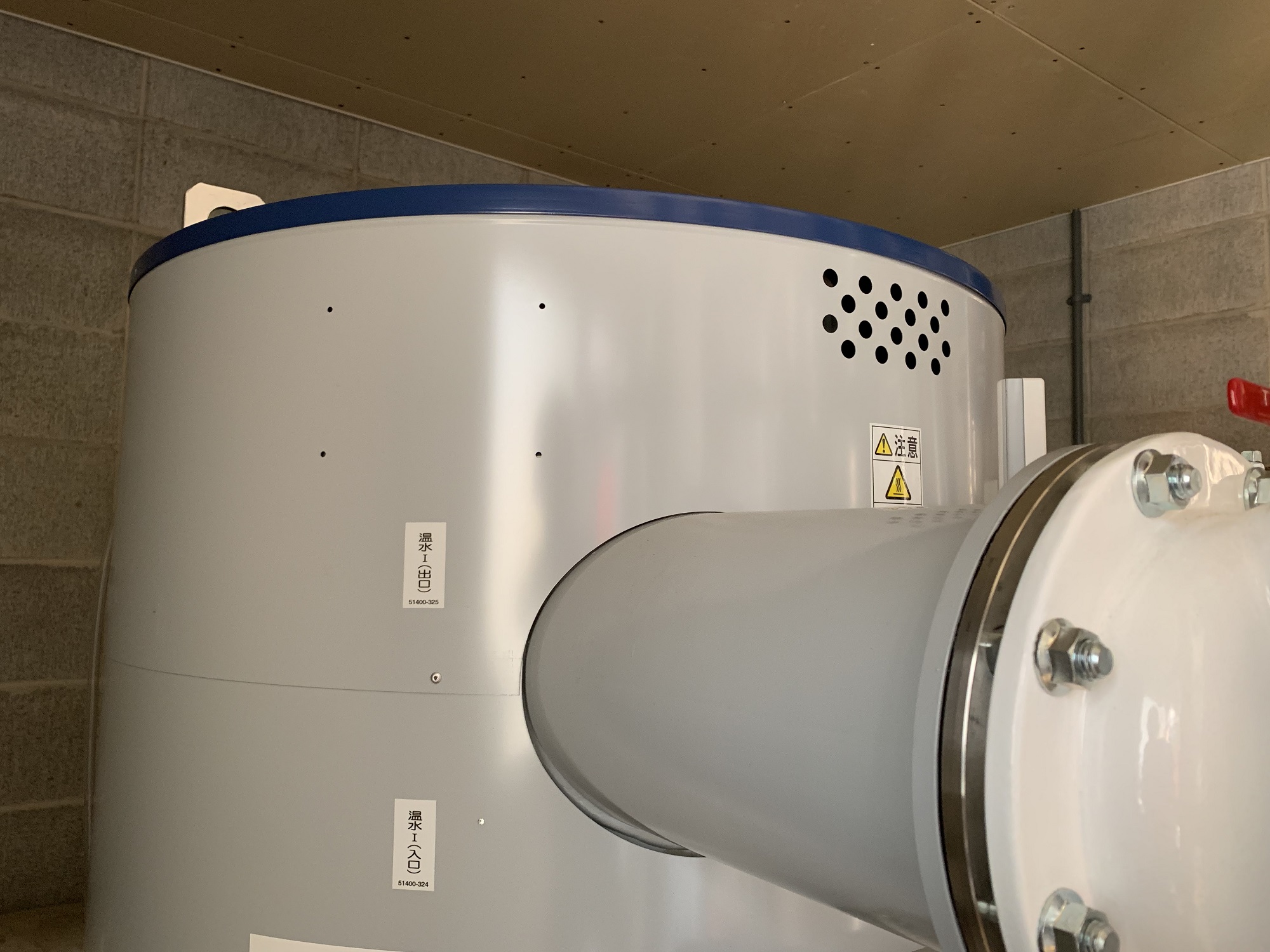

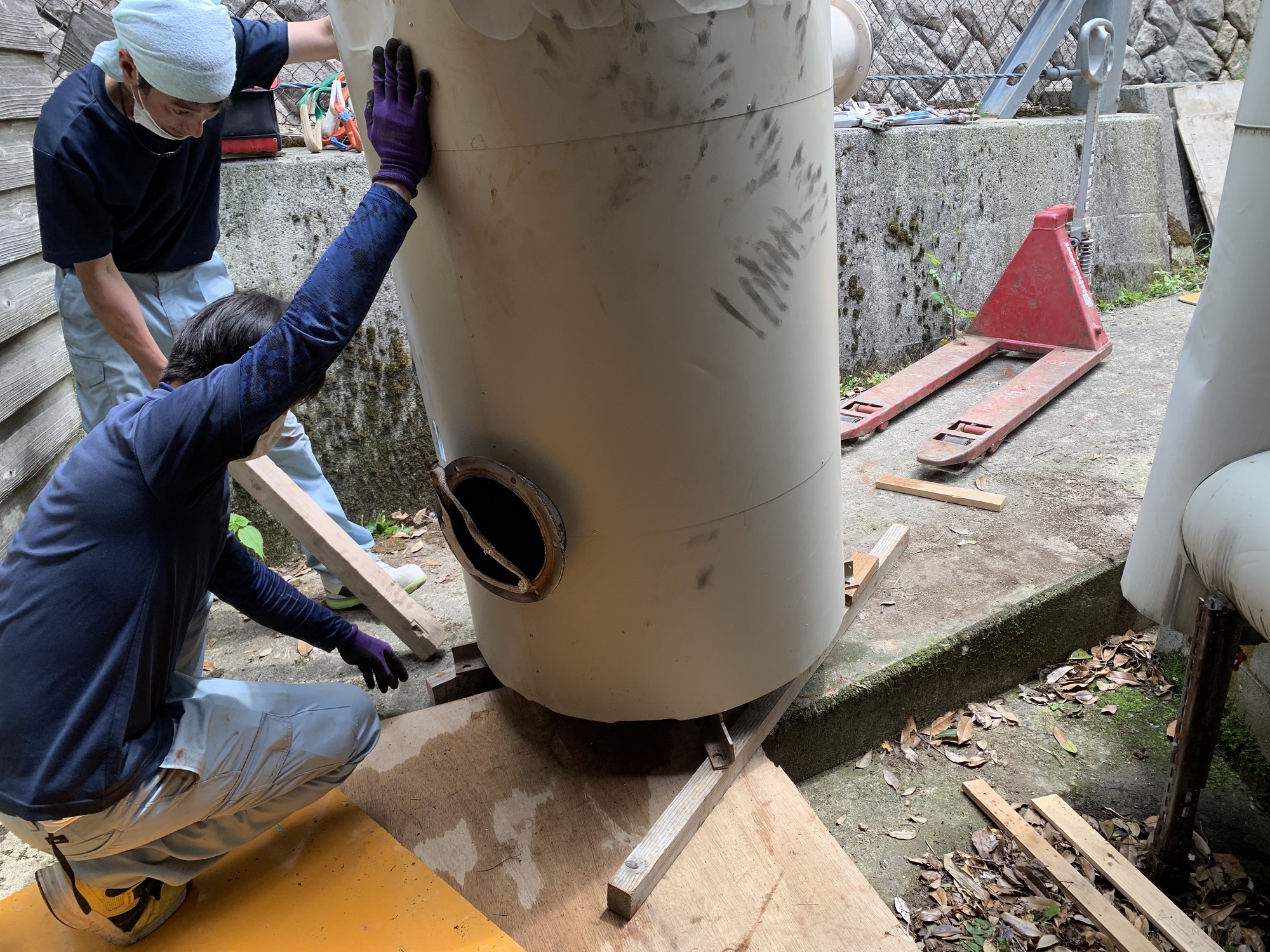

浴場用ボイラーは、柴山温泉の湯元から供給される温泉を加温するための設備です。稼働しなくなったから交換というわけではなく、正常に機能してくれていたのですが、設置してからの年数が経っていたので今回交換することにしました。設置してからの年数が経過すればこういった機械は突然動かなくなってしまうということが少なくなく、しかもそれが土日やお盆、年末年始といったすぐには対応できないときに起こりやすいというのが宿泊施設あるあるです。今回の入れ替え作業でその心配はしばらくなく、安心してお客様をお迎えすることができます。
浴室内は、温泉の湯気から出る水分の影響を受け、天井や換気扇の修繕が必要であったため行いました。浴場は1階と2階にあり、今回は1階浴室内の修繕を行いました。
ただいま絶賛工事中の1階浴場⚠️
ボイラー入れ替え作業はほぼ完了したようですが、浴室内は作業真っ最中
天井の内部はこうなってたのね😳
工事はもう少し続きます pic.twitter.com/nKvgVSDq6t— 藤原啓太 炊き込みご飯のテイクアウトごはん屋ゆすらうめ始めました🦀🐟🦑🦐 (@keita_maruya) June 15, 2021
裏山の岩肌を利用した浴場はお客様からも好評を頂いてますが、1階2階ともに浴室内は広くはありませんので、お客様にはご不便をかけてしまっています。昨年より、客室にいながらスマホ画面で浴場の利用状況を確認できるシステムを導入しました。こちらを利用して頂き、込み合っていない時間帯を確認してからご入浴をお願いします。
劣化配管の補修については、館内を巡る配管の補修作業を行いました。以前は、ボイラーで温めたお湯を配管を通して各客室の洗面台から出るようにしていました。今まで不具合なく使用できていたのですが、昨年、この配管の一部から漏水が発生。その際には漏水箇所のみを補修して頂き事なきを得ました。しかし、この配管は当然館内に巡っており、また近いうちに別の場所で漏水が起こる可能性が考えられます。そこで、配管の使用を止め、各客室に独立した配湯設備を設置することにいたしました。これで、お客様は以前と変わらず客室の洗面台からお湯を使用することができ、劣化配管からの漏水の可能性も無くなりました。
21日でこれらの工事作業が全て終わりました。お伝えしました通り、工事前と後ではほとんど見た目は変わっていません(笑)
しかし、お客様に今まで通り快適に過ごして頂くためにはどれも必要な工事です。まる屋が今まで提供してきた程良い快適さをこれからも継続していければと思います。
兵庫県は緊急事態宣言が解除となりましたが、まん延防止等重点措置が取られています。宣言が解除となると報道があった頃から7月8月のご予約を頂けるようになりました。ありがとうございます。
今後も、感染症対策を整えてお客様をお迎えしたいと思いますのでよろしくお願いします。
